Construction d’un incinérateur, de la paillasse et équipement en matériel de laboratoire et de la maternité au centre de santé de Mbogora au Burundi.

Réalisation du projet : Girakazoza asbl
Concepteur du projet : Manirakiza Désiré, chargé des projets
Délai de réalisation : 4 mois
Financement par Vleugels van Hoop: 9250 Euro

I.CONTEXTE

Au mois de juillet 2011, le Centre de Santé Mbogora a bénéficié du matériel médical de la part de Vleugels van hoop. Depuis l’acquisition de ce matériel médicale, une nette amélioration s’observe dans l’accueil et dans les soins de nos patients surtout les hébergés. Avant la réception de ce matériel, le centre de santé de Mbogora avait une cotation qualitative de 79% (la cotation c’est la note attribuée par le Ministère de Santé  Publique et de Lutte contre le SIDA pour la qualité des soins dans un hôpital ou un centre de santé). Pour le moment dans le troisième trimestre de 2011, il a une cotation de 89%, soit une augmentation de 10%. Cette dernière a été possible grâce au soutien en matériel médical reçu de Vleugels van hoop.

Malgré que le centre de santé connaît pour le moment une bonne cotation qualitative en ce qui concerne l’équipement et l’accueil des patients, il manque des éléments très importants : l’incinérateur des déchets, le paillasse et les matériels de laboratoire d’où le fondement de notre proposition de projet.

II. Objectifs du projet

Ce projet que nous nous présentons a comme objectifs suivants :
Améliorer la santé de toute personne vivant ou visitant la concession abritant les bâtiments du centre de santé de Mbogora. Protection de l’environnement sanitaire du centre de santé Mbogora. Avoir un endroit de décharge les produits et médicaments hors usages. Avoir où faire brûler et enterrer des produits toxiques.  Assainir le  milieu de travail et son entourage. Faciliter la propreté de l’environnement sanitaire. Améliorer les soins des malades  grâce à l’équipement au laboratoire. Permettre aux mamans de mettre au monde dans de bonnes conditions.

IV. DELAI DE REALISATION DU PROJET

Activité Responsable Temps Période Lieu de réalisation
1. Achat des matériaux de construction Les membres du Conseil d’Administration et le Titulaire du Centre de Santé   2  jours   Juin 2013   Bujumbura
2. Installation du chantier Titulaire du Centre de Santé et chef du chantier   2 semaines   Juin  2013 Centre de santé Mbogora
3. Terrassements généraux et sous pavement Titulaire du Centre de Santé et chef du chantier  1 mois Juillet 2013 Centre de santé Mbogora
4. Bétonnage te maçonnerie Le chef du chantier et les maçons 3 semaines Juillet 2013 Centre de santé Mbogora
5. Charpente et huisserie Le chef du chantier et les maçons 4 semaines Aout 2013
6.   Travaux de finissage Centre de santé Mbogora 2 semaines Septembre 2013 Centre de santé Mbogora

COUT DE TOUT LE  PROJET

Désignation coût

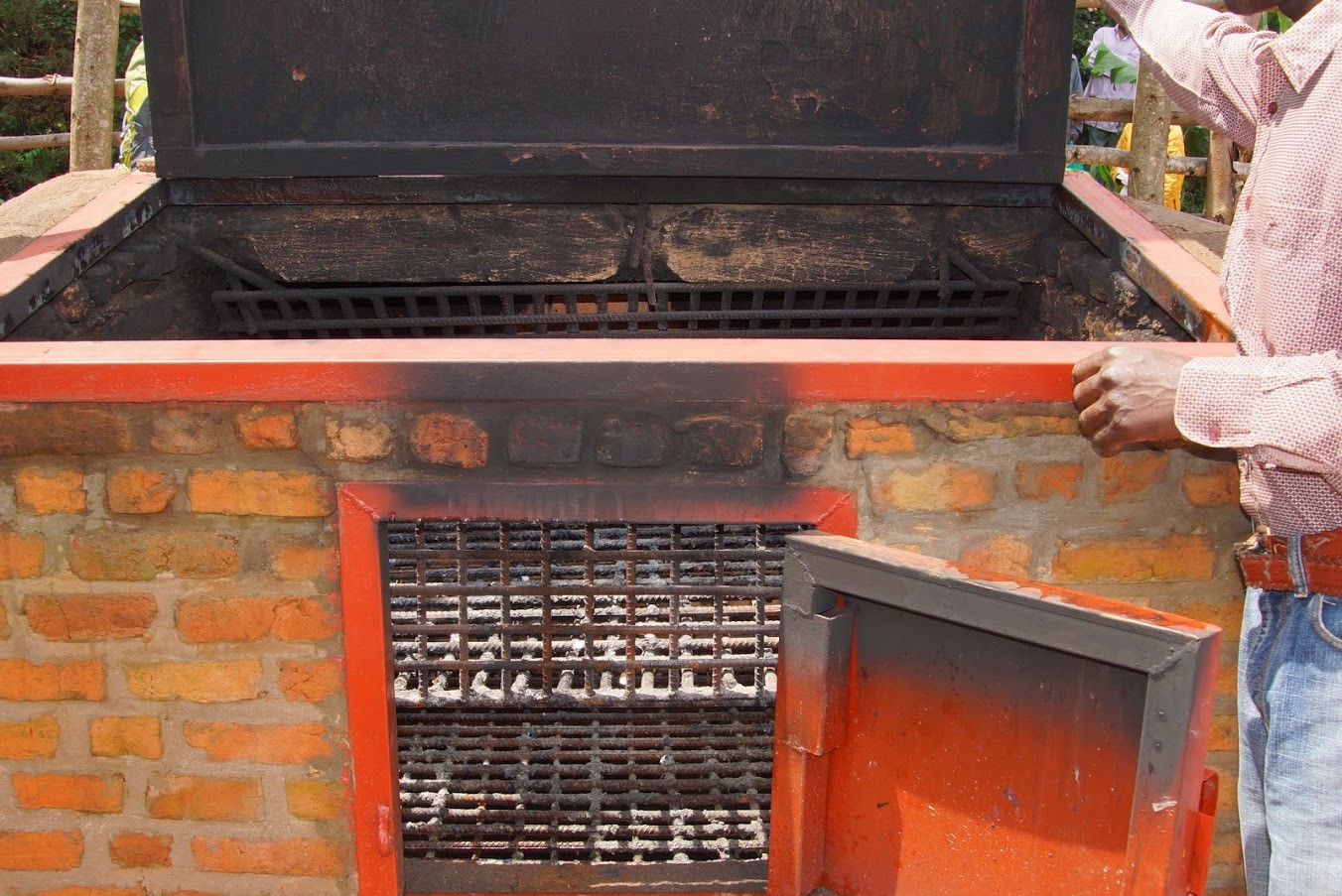

Incinérateur 6 910 306

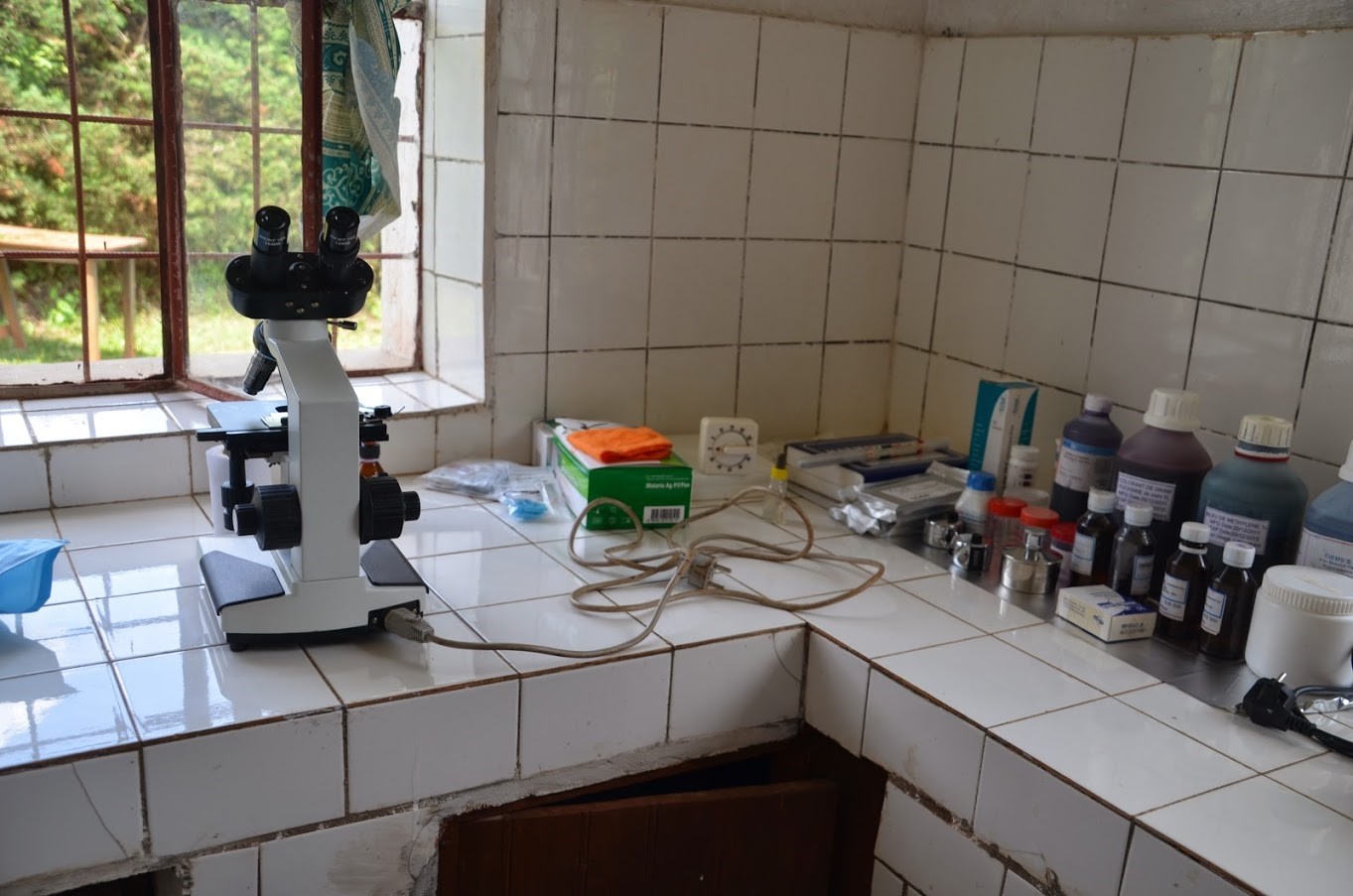

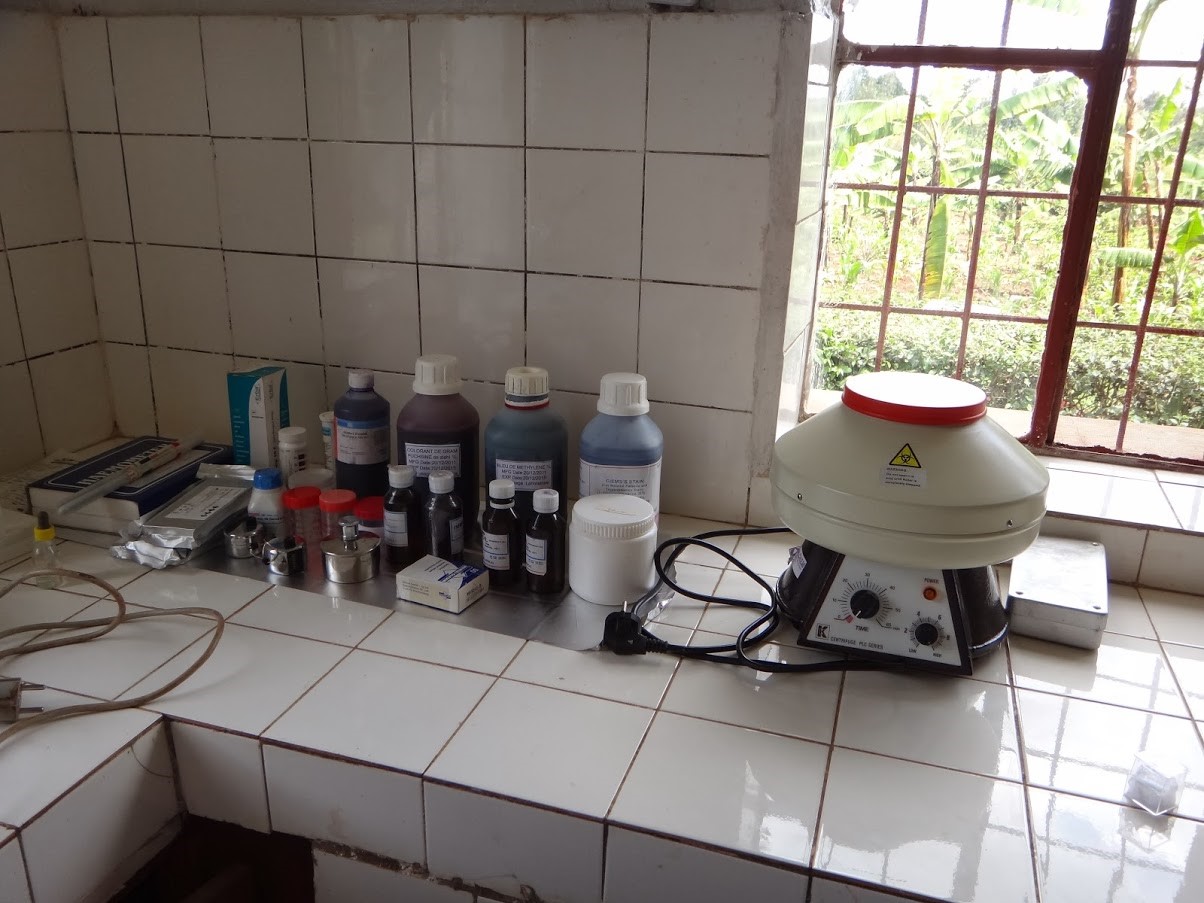

Paillasse, matériels de laboratoire et de maternité 14 119 200
Sous-total 21 029 506
Etude et conception 2% du sous-total 420 590
Total général 21 450 096

Vingt-un millions quatre cent cinquante mille quatre vingt seize francs burundais, soit  10 725 Euros (1 Euro=2000 FBU)

Personnes de contact :
Sr Marie Goreth Nzohabonimana (Nouvelle titulaire du centre de santé  de Mbogora).
Ferdinand Kajuju, contacte en Belgique.
Désiré Manirakiza, chargé des projets.
